10月24日,重慶軌道交通15號線T3航站樓至銅鑼山隧道東口降壓所成功送電,為后續系統設備各專業的調試和試運行提供了穩定的電源保障。
施工期間,市交通建設管理公司統籌參建各方優化施工組織,提前謀劃設備運輸、交叉作業等關鍵環節。在施工過程中,克服場地狹小、設備運輸困難等因素影響,經過四個月的不懈努力,于10月10日高質量完成了所有安裝調試工作,并于10月22日邀請市質安總站完成了分部工程驗收。送電準備期間,多次組織召開專題會議,聯動各參建單位制定精細化推進方案,協調督促裝飾裝修及風水電施工單位全力開展與變電所設備房環境安全相關施工,確保送電及設備運行安全。同時,積極組織施工單位認真演練送電程序和步驟,做好送電前預核查及變電所標準化建設。

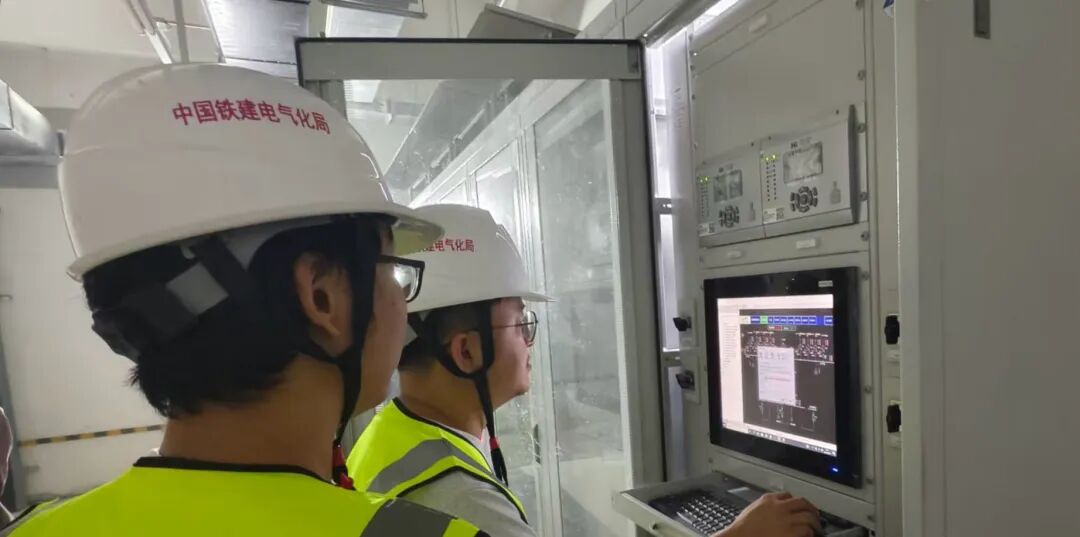

10月24日上午10點整,隨著電力調度員第一道倒閘作業命令下達,監護員和操作員嚴格按照送電方案順序展開送電工作。在完成環網線路沖擊、母線沖擊受電、變壓器沖擊、現場測試等步驟后,交流屏正式電源順利切換完成。10月24日下午16:30分,T3航站樓至銅鑼山隧道東口共計3個降壓變電所的全部送電工作順利完成。
本次3個降壓變電所的順利送電,為各車站、區間內的機電設備調試及動車調試提供了穩定的正式電源,為后續的聯調及開通運營打下了堅實基礎。
